El control de materiales en obra es el proceso de medir cuánto material consume cada cuadrilla. Luego, se compara ese consumo contra lo esperado. De esta manera, se detectan pérdidas antes de que sea tarde. En Latinoamérica, por ejemplo, el cemento se desperdicia un 30%, el concreto un 25% y el acero un 18%. Esto representa hasta el 12% del costo total de una obra, según la PUCP (Perú) y la CMIC (México).
Sin embargo, la mayoría de las obras no tienen un sistema real. Se entregan materiales "a la obra" sin registro. Como resultado, al final del mes falta material y nadie sabe dónde se fue.
En este artículo vas a aprender por qué pasa esto. Además, verás cuánto te cuesta en dinero. Y sobre todo, cómo resolverlo con 5 pasos simples.
El costo real de no controlar materiales en obra

Primero, veamos los datos por material:

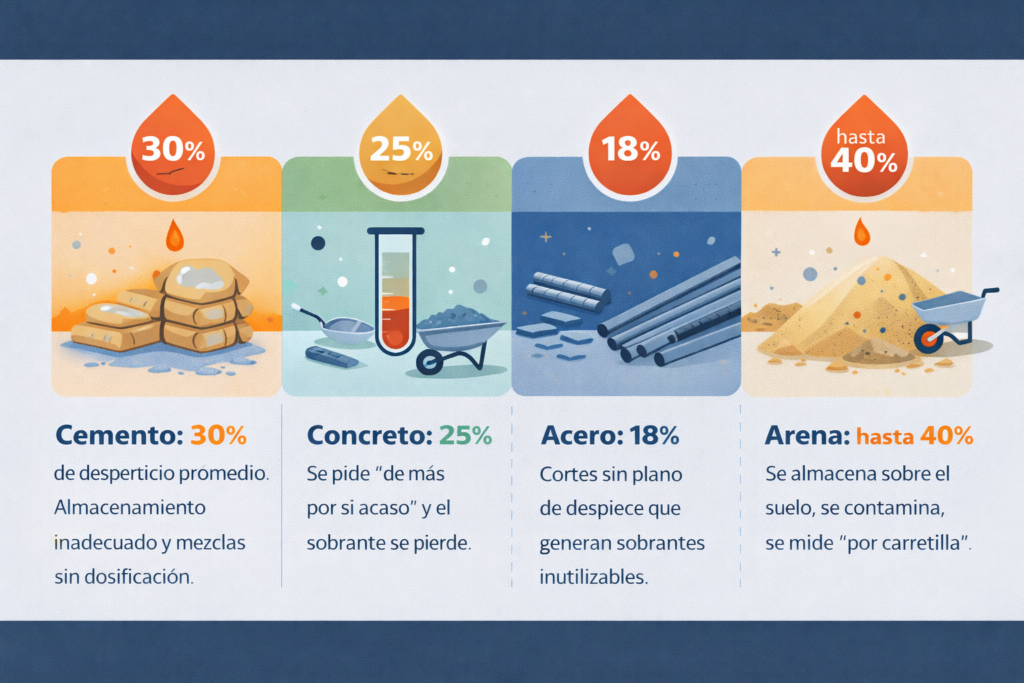

Cemento: se desperdicia un 30% en promedio. Esto ocurre principalmente por mal almacenamiento y mezclas sin medir.
Concreto: un 25% se pierde. Generalmente porque se pide de más "por si acaso". El sobrante se endurece y se bota.
Acero: el desperdicio llega al 18%. La causa principal son los cortes sin un plano de despiece.
Arena: puede alcanzar el 40%. Sobre todo cuando se almacena en el suelo sin cubrir.
Ahora bien, hagamos la cuenta. En una obra de $500,000, los materiales cuestan unos $350,000. Por lo tanto, con un 20% de desperdicio estás perdiendo $70,000. Sin embargo, ese dinero no aparece como "pérdida". Simplemente se absorbe en el costo general.
En cambio, si reduces el desperdicio del 20% al 10%, ahorras $35,000. Y no necesitas invertir en tecnología para lograrlo.
Por qué pasa esto en tu obra
Hay cinco causas que se repiten en casi todas las obras:
Primero, la entrega sin registro. Se da material "de palabra". Nadie anota cuánto sale, para qué actividad ni a qué cuadrilla. Por lo tanto, no hay forma de comparar.
Segundo, no hay consumo esperado. Si no calculaste cuánto cemento necesitan para 40 m² de losa, entonces no puedes saber si usaron de más.
Tercero, el almacenamiento es descuidado. El cemento al aire libre absorbe humedad. La arena sin cubrir se lava con la lluvia. Como resultado, material dañado es material perdido.
Cuarto, nadie concilia. Es decir, nadie compara lo entregado contra lo ejecutado. La diferencia se descubre al cierre, cuando ya no se puede recuperar.
Y quinto, las compras son reactivas. Cuando no se sabe qué hay en almacén, se compra por urgencia. Estas compras cuestan entre 15% y 30% más que las planificadas.
Qué pasa cuando no hay control de materiales en obra
Sin un sistema de control de materiales en obra, las pérdidas se acumulan de forma silenciosa. Nadie las ve porque nadie las mide.
Por ejemplo, en una obra donde se consumen 200 bolsas de cemento por semana, un desperdicio del 30% significa 60 bolsas perdidas cada semana. En un proyecto de 6 meses, eso son 1,440 bolsas. Al precio promedio de $6 por bolsa, estamos hablando de $8,640 solo en cemento.
Ahora multiplica eso por concreto, acero y arena. El control de materiales en obra existe para evitar exactamente esto.
La buena noticia es que no necesitas tecnología costosa. Un sistema básico de control de materiales en obra funciona con tres elementos: un consumo esperado calculado antes de cada actividad, un vale de entrega firmado por la cuadrilla, y una conciliación semanal que compare lo entregado contra lo ejecutado.
Cuando estos tres elementos operan juntos, el control de materiales en obra pasa de ser una idea a ser una rutina. Y las pérdidas se hacen visibles antes de que sea tarde.
Cómo resolverlo: sistema de 5 etapas
Este sistema se implementa en 2 días. Además, funciona con WhatsApp y Google Sheets. Cada cuadrilla necesita solo 5 minutos al día.
Etapa 1 — Calcula el consumo esperado
Antes de cada actividad, calcula cuánto material se necesita. Por ejemplo, 40 m² de losa de 12 cm requieren unas 32 bolsas de cemento. Este número es tu referencia. Sin él, no puedes medir nada.
Etapa 2 — Registra cada entrega con vale
Cada vez que sale material del almacén, se llena un vale. Este vale tiene 5 datos: material, cantidad, actividad, cuadrilla y fecha.
La regla es simple: nada sale sin vale firmado. Esta sola regla elimina el 60% de los problemas. Además, el vale puede ser un cuaderno, un Google Form o una foto por WhatsApp.
Etapa 3 — Mide el avance real
Al final del día, mide lo que ejecutó la cuadrilla. No aceptes "más o menos". Si la tarea era fundir 40 m², mide los metros reales.
Etapa 4 — Compara y detecta la desviación
Ahora cruzas los datos. La cuadrilla recibió 35 bolsas pero solo necesitaba 32. Entonces la desviación es del 9%. ¿Es grave? Depende del semáforo.
Etapa 5 — Actúa con el semáforo
Verde (0% a 5%): Todo normal. No hay que hacer nada.
Amarillo (5% a 15%): Hay que investigar. Además, se supervisa la siguiente entrega.
Rojo (más de 15%): Se detiene la entrega libre. También se investiga la causa en menos de 4 horas.
En el ejemplo anterior, el 9% entra en amarillo. Por lo tanto, no es alarma pero sí hay que observar.
Caso real: $47,000 detectados en 48 horas
En un proyecto de 50 casas, el cemento llevaba 3 meses por encima del presupuesto. Sin embargo, nadie lo había detectado porque no había control por cuadrilla.
Al implementar el control de materiales en obra, se descubrieron dos problemas en 48 horas. Primero, una cuadrilla usaba material de una actividad en otra sin registro. Segundo, 8 bolsas diarias se dañaban por almacenamiento al aire libre.
Las acciones fueron inmediatas: vale obligatorio, cemento sobre tarimas y conciliación semanal. Como resultado, el desperdicio bajó del 22% al 8% en 3 semanas. El ahorro fue de $47,000. Y el costo de implementar el sistema fue cero.
El control de materiales en obra no es opcional
Muchas constructoras ven el control de materiales en obra como un gasto de tiempo. Sin embargo, los datos demuestran lo contrario. Por cada hora invertida en control de materiales en obra, se recuperan entre $500 y $2,000 en desperdicios evitados. Es la actividad con mayor retorno por hora en cualquier proyecto de construcción.
Método CONTROLA
El control de materiales en obra es la etapa C (Captura) del método CONTROLA. Se llama así porque el problema real es que los datos no llegan del campo a la oficina. La etapa L (Logística) complementa la captura gestionando el almacén y el abastecimiento.
Errores comunes al implementar control de materiales en obra
Muchas obras intentan implementar control de materiales en obra pero fallan en las primeras semanas. Estas son las razones más frecuentes:
No calcular el consumo esperado. Sin este número, el vale de entrega no sirve de nada. Es como tener un velocímetro sin saber cuál es el límite de velocidad.
Hacer la conciliación mensual en vez de semanal. Si esperas 30 días para comparar, las desviaciones ya se acumularon. El control de materiales en obra funciona cuando la conciliación es semanal o mejor.
No involucrar al maestro de obra. Si el responsable de campo no entiende el sistema, no lo va a usar. Cinco minutos explicándole el semáforo verde-amarillo-rojo cambian todo.
Controlar solo un material. Algunas obras empiezan midiendo solo el cemento. Sin embargo, el acero y el concreto también generan pérdidas significativas. El control de materiales en obra debe cubrir al menos los 4 materiales principales desde el inicio.
Checklist rápido
- Primero, establecer el control de materiales en obra calculando el consumo esperado por actividad para los 5 materiales principales
- Luego, asignar un responsable de almacén con regla de vale obligatorio
- También, crear el formato de vale con los 5 datos clave
- Además, definir los rangos del semáforo: verde 0-5%, amarillo 5-15%, rojo +15%
- Diariamente, registrar cada entrega con vale firmado
- Diariamente, medir el avance físico real de cada cuadrilla
- Semanalmente, conciliar consumo real contra consumo esperado
- Semanalmente, publicar el ranking de eficiencia por cuadrilla
¿Necesitas implementar esto en tu obra?
Este vale es la base de todo sistema de control de materiales en obra.
Escríbeme por WhatsApp y te explico cómo implementar esto en tu proyecto. Sin compromiso.
Preguntas frecuentes
¿Cómo controlar materiales sin software?
Con un vale que registre material, cantidad, cuadrilla, actividad y fecha. Puede ser papel, Google Forms o WhatsApp. Lo importante es la regla: nada sale sin vale. Luego, se concilia cada semana.
¿Cuánto desperdicio es normal?
Con un sistema de control, lo aceptable es del 5% al 10%. En cambio, sin control los promedios son: cemento 30%, concreto 25%, acero 18%. Por lo tanto, la diferencia en una obra de $500,000 es de $35,000.
¿Quién se encarga del control?
El almacenista registra entradas y salidas. Por otro lado, el residente o maestro de obra concilia semanalmente. En obras pequeñas, una persona puede hacer ambas funciones en 5 minutos al día.
¿Cada cuánto se debe conciliar?
Como mínimo, una vez por semana. Sin embargo, en obras con consumo intenso de cemento o concreto, es mejor cada 3 días. Lo importante es no esperar al final del mes.
¿Cómo detectar si hay robo de materiales?
Comparando el consumo total contra el avance físico medido. Si una cuadrilla dice que fundió 40 m² pero consumió material para 60 m², entonces hay 20 m² que necesitan explicación. El sistema de conciliación semanal expone esto de forma automática.
Resumen
El control de materiales en obra consiste en registrar cada entrega por cuadrilla y compararla con el consumo esperado. Cuando la desviación supera el 15%, se actúa de inmediato. En Latinoamérica, los desperdicios promedian 30% en cemento, 25% en concreto y 18% en acero. Sin embargo, un sistema simple de 5 etapas con semáforo de alertas puede reducir estas pérdidas al 8-10% en menos de un mes.
Pingback: Presupuesto de Obra: 5 Claves para No Perder Dinero en tu Proyecto - A De Jesus Cost Engineering
Pingback: Pérdidas en Obra: 10 Errores que Destruyen tu Rentabilidad - A De Jesus Cost Engineering
